一、工程概况:
2008年10月在少年宫改造装修过程中,发现顶层部分结构大梁出现裂缝。现根据检测报告的建议对此梁进行注胶封闭处理。以提高结构的正常使用寿命。
二、主要施工方法:
(一)结构表面裂缝宽度小于0.2mm的部位,采用涂刷环氧浆液
表面清理-涂刷环氧浆液(涂刷范围跨过裂缝80-100mm,反复涂刷,涂层厚度达到1mm)。
(二)结构受损部位裂缝宽度大于0.2mm的部位,对裂缝采用化学灌浆树脂(有延展性)进行自动压力灌缝。
(1)在结构板裂缝顶面剔开表面砂浆,埋设注浆孔按15~20cm距离设置一个注入口,注入口位置尽量设置在裂缝较宽、开口较通畅的部位,贴上胶带。
(2)封闭裂缝。采用快干型封缝胶封缝,将胶按比例调好(甲:乙=100:2~5),搅拌均匀,用刮刀沿裂缝方向涂抹5cm宽,将裂缝封严封死。封缝胶的初凝时间为5分钟,因此要现配现用,每次配量不宜过多,待封缝胶硬化后(约lh),即可灌浆。
(3)安设塑料底座:揭去注入口上胶带,用封缝胶将底座粘于注入口上,底座封严粘牢的同时保证注入口的畅通。
(4)灌浆
(1)配制灌浆树脂。将AB-Ⅸ树脂的甲乙组分按比例准确称量,在烧杯中混合均匀,每次拌合500g为宜,随配随用。
(2)将配好的树脂倒入自动压力灌浆器的软管中,然后将灌浆器安装在底座上,放开弹簧,即可开始灌浆。
(3)注浆时根据裂缝走向由下而上进行,直至板面溢出浆料,表明该段裂缝己基本充满灌浆树脂,然后将出料口堵上,继续灌浆至浆液不再进入为止,如树脂不足可继续补充注入。
5)拆除底座,恢复基层原状。
(1)待相邻的底座返浆确认本段裂缝已经灌满后,可拆除灌浆器,用堵头将底座堵死(用过的灌浆器应立即用酒精浸泡清洗保存,以便下次使用,切不可以用其他稀料清洗)。约30分钟后,用软管对注入口反复点胶,补充已被基层吸收的树脂,确保树脂初凝前底座上部胶液饱满。
(2)树脂固化后敲掉底座及堵头,清理表面封缝胶,必要时可用打磨机对表面封缝胶进行打磨。
6)调配底胶MSP,将底胶涂刷在砼表面,再用环氧树脂MSE腻子整平。
① 按主剂:固化剂=2:1的比例将主剂与固化剂先后置于容器中,使用电动搅拌器均匀搅拌,根据环境温度决定用量并严格控制使用时间,一般情况下1h内用完。
② 用滚筒刷子均匀涂抹于砼表面,等胶固化后(以指触干燥为准),再进行下一步施工。一般情况下固化时间为2-3d。用环氧树脂MSE找平。
(三)在箱梁裂缝的外侧,垂直裂缝方向粘贴C-300型碳纤维布(宽200×长2500双层,间距300)
三、工程量
根据现场的测量共有裂缝。
四、施工方案

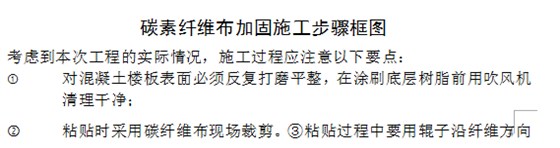

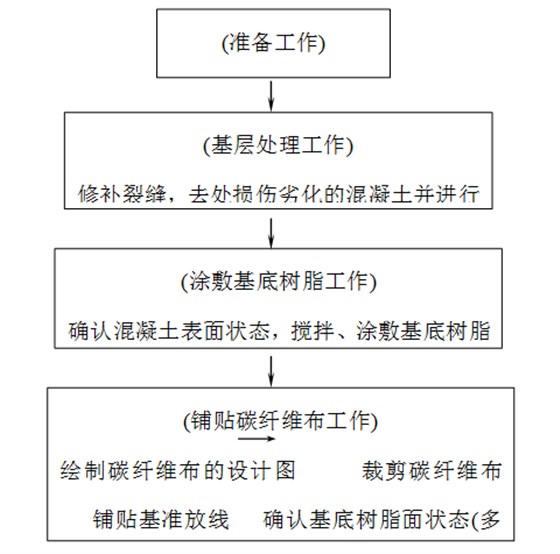

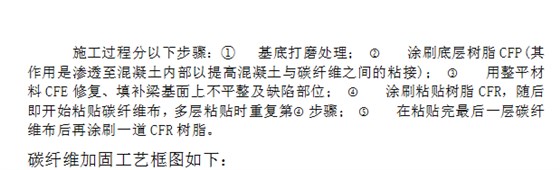

碳纤维工程
